سد النهضة.. عباس شراقي: أنباء عن بدء أعمال خرسانية استعدادا للتخزين الثالث

سد النهضة
سد النهضة
عوض الله هاني
نشر في: الخميس 14 أبريل 2022 - 6:10 م | آخر تحديث: الخميس 14 أبريل 2022 - 6:10 م

قال الدكتور عباس شراقي أستاذ الموارد المائية والجيولوجيا بجامعة القاهرة إن هناك أنباء عن بدء أعمال خرسانية أعلى جسم سد النهضة خاصة في الجانب الغربى، مشيرا إلى عدم وجود بيانات تفصيلية مؤكدة عن مدى التقدم في أعمال البناء.

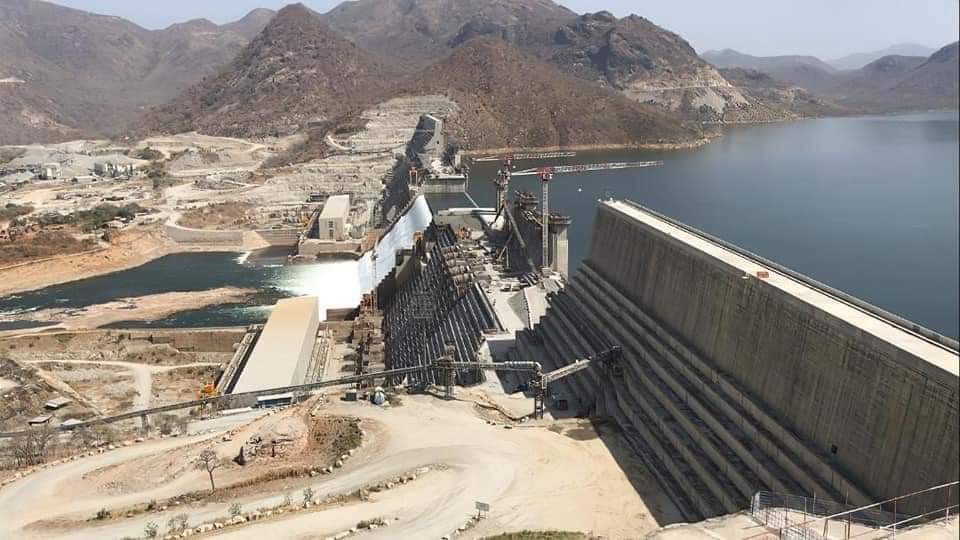

وأضاف شراقي عبر حسابه بموقع "فيسبوك"، اليوم الخميس، أنه طبقا للأقمار الصناعية فإن المخزون الحالي لسد النهضة يبلغ حوالي 7 مليارات متر مكعب عند منسوب 575 مترا فوق سطح البحر، بانخفاض مليار متر مكعب واحد منذ فتح بوابة التصريف 12 مارس الماضي، وثلاثة مليارات متر مكعب من أعلى منسوب عند نهاية الفيضان فى أكتوبر الماضى الذى وصل إلى 580 مترا، ثم استقر بعد انتهاء الفيضان عند منسوب 576 بمقدار 8 مليارات متر مكعب هي إجمالي التخزين الأول والثاني في العامين الماضيين كما يظهر فى الصورة اليوم 14 أبريل عمل التوربين رقم 10، واستمرار تدفق المياه من خلال إحدى فتحتي التصريف، وظهور بعض الجزر نتيجة انخفاض المخزون.

وأوضح أن إثيوبيا تستهدف تخزينا ثالثا بحوالي 10 مليارات م3 عن طريق تعلية السد بمقدار 20 م بما يعادل حوالي 1.3 مليون متر مكعب خرسانة، وهذا مستحيل في الفترة الزمنية المتبقية على الفيضان الجديد (أقل من ثلاثة أشهر).
